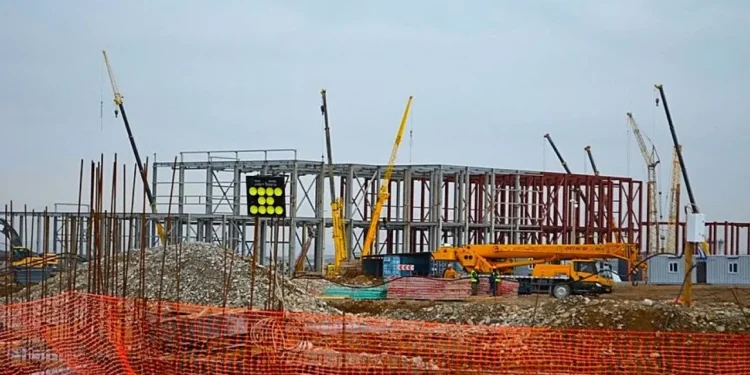

«Самрук-Казына» вновь передал доверительное управление проектом строительства парогазовой установки (ПГУ) «Туркестан» от «Самрук-Энерго» к Samruk-Kazyna Construction.
Фонд «Самрук-Казына» расторг договор доверительного управления проектом строительства парогазовой установки (ПГУ) «Туркестан», который был ранее заключен с его «дочкой» «Самрук-Энерго». Об этом сообщается в отчете электроэнергетической госкомпании за третий квартал, передает inbusiness.kz.
«16 мая 2024 года между АО «Самрук-Қазына» и АО «Самрук-Энерго» заключен договор о передаче ТОО «ПГУ Туркестан» в доверительное управление. Договор действовал на период проектирования и строительства, до передачи в эксплуатацию электростанции в Туркестанской области, но не позднее 31 декабря 2026 года. 30 сентября 2024 года между АО «Самрук-Казына» и АО «Самрук-Энерго» заключено cоглашение о расторжении договора о доверительном управлении от 16 мая 2024 года №1884-И», — говорится в финансовом документе.
Напомним, два года назад ТОО «ПГУ «Туркестан» стало победителем аукциона на строительство до конца 2026 года парогазовой установки с объемом услуги по поддержанию готовности электрической мощности 926,5 МВт в Туркестанской области по тарифной ставке 16 275 800 тг/МВт в месяц без НДС. По окончании строительства инвестор сможет вернуть свои вложения в течение 15 лет за счет тарифа на мощность, включаемого в конечную цену за электричество для потребителей и собираемого с рынка мощности через расчетно-финансовый центр (РФЦ) при минэнерго.
В фонде «Самрук-Казына» прокомментировали вопросы корреспондента inbusiness.kz о том, почему произошло расторжение. В первую очередь там напомнили, что по реализуемому ТОО «ПГУ «Туркестан» проекту по строительству парогазовой установки с маневренным режимом генерации до 1000 МВт в марте 2023 года был заключен ЕРС-контракт с консорциумом в составе «Doosan Enerbility Co. Ltd» и ТОО «Bazis Construction» на закупку комплексных работ «под ключ». Строительство ведется в сроки, установленные ЕРС-контрактом и договором с ТОО «РФЦ по ВИЭ», то есть расчетно-финансовым центром при минэнерго, утверждается в ответе «Самрук-Казына» на запрос.
«Учитывая обширный портфель реализуемых проектов (порядка 15 ГВт до 2035 года) и, как следствие, высокую операционную нагрузку АО «Самрук-Энерго», правлением фонда было принято решение передать управление товариществом в АО «Samruk-Kazyna Construction», которое специализируется на строительстве и реконструкции объектов различного назначения (жилые и коммерческие здания, инфраструктурные и промышленные объекты) и располагает необходимым инженерно-техническим персоналом», — говорится в электронном сообщении пресс-службы фонда национального благосостояния.
В «Самрук-Казына» также указали, что под управлением АО «Samruk-Kazyna Construction» на территории СЭЗ «Национальный индустриальный нефтехимический технопарк» в Атырауской области были построены такие объекты, как парогазотурбинная электростанция мощностью 310 МВт, установка водоподготовки и очистки стоков, а также общезаводская инфраструктура.
Как известно, Samruk-Kazyna Construction в последнее время занималось проектом строительства комфортных школ. За прошлый год эта компания фонда «Самрук-Казына» консолидированно получила прибыль на 7,4 млрд тенге. Любопытно, что до этого она уже как бы заключала договор доверительного управления по ПГУ «Туркестан» с «Самрук-Казына».
«15 сентября 2022 года группа и материнская компания заключили договор доверительного управления 100% доли участия в уставном капитале ТОО «ПГУ «Туркестан». Договор действует на период проектирования, строительства, до передачи в эксплуатацию и выхода на проектную мощность объектов по проекту «Строительство электростанции на базе парогазовой установки с маневренным режимом генерации электроэнергии общей мощностью до 1000 МВт в Туркестанской области». Группа проанализировала договор доверительного управления на наличие контроля в ТОО «ПГУ «Туркестан» в связи с передачей в доверительное управление и пришла к выводу, что контроль над долей участия в ТОО «ПГУ «Туркестан» не перешел группе по состоянию на 31 декабря 2023 года», — обнаруживается в финотчетности Samruk-Kazyna Construction за прошлый год.
В данном случае удивляет даже не пинг-понг доверительного управления проектом между двумя «дочерями» «Самрук-Казына», а то, что в «Самрук-Энерго» уже наметили проекты на 15 ГВт до 2035 года, что является очень большим показателем на фоне имеющихся в Казахстане реально располагаемых мощностей в коридоре 16-18 ГВт. Ранее в минэнерго планировали, что к 2035 году стране потребуется обеспечить ввод новых генерирующих мощностей суммарной мощностью 17,5 ГВт, то есть в «Самрук-Энерго» амбициозно претендуют на большую часть их запуска.
Предположительно, среди закладываемых новых 15 ГВт «Самрук-Энерго» часть может оказаться ВИЭ, которые работают с реальной мощностью в 20-30% от номинальной. При этом, похоже, что в нацкомпании уверены, что отстроят большую часть предполагаемых мощностей, хотя каких-либо масштабных аукционов по ним пока не проводилось, возможно, по ним заключаются индивидуальные инвестсоглашения с минэнерго. И это в то время, когда «Самрук-Энерго» не справилось со своевременным запуском первого энергоблока на Экибастузской ГРЭС-1 за последние десять лет, где кстати, недавно останавливался третий блок, а летом была еще и авария на несколько энергоблоков.
Сейчас в «Самрук-Энерго» занимаются также модернизацией алматинских ТЭЦ-2 и ТЭЦ-3, вводимые там электрические мощности дадут около 1 ГВт. Кроме этого, намечены проекты строительства ТЭЦ в Семее, Кокшетау, Усть-Каменогорске совместно с российской стороной – они также, вероятно при успешном выполнении в сроки, обеспечат около 1 ГВт. Строительство третьего и четвертого блоков Экибастузской ГРЭС-2 даст еще дополнительно больше 1 ГВт. Кроме того, в «Самрук-Энерго» планировалось строительство Семипалатинской ГЭС мощностью 300 МВт. В случае реализации проекта строительства нацкомпанией Экибастузской ГРЭС-3 в конце 2020-х может быть получено еще около 1,2 ГВт мощностей. В сентябре inbusiness.kz также писал о большом проекте ВИЭ, который собирается запустить «Самрук-Энерго» совместно с частным партнером. Все эти названные проекты вместе не превышают по мощности треть от 15 ГВт.
На фоне повсеместного роста тарифов на электричество на 20-30% электроэнергетическая нацкомпания заработала прибыли на 95,8 млрд тенге за три квартала этого года, что втрое больше этого показателя за аналогичный период прошлого года в 31,1 млрд тенге. С такими темпами увеличения доходов за счет повышения тарифов для потребителей она действительно сможет начать строить много новых мощностей в кредит, но какой ценой это обойдется простым людям еще неизвестно.
Скорей всего, через несколько лет гражданам придется смириться с тем, что тарифы вырастут в два-три раза, так как предполагаемые новые мощности на 15-17 ГВт будут более дорогими по стоимости выработки электроэнергии, а распухающие в объемах проекты ВИЭ, в небольшом количестве которых участвует «Самрук-Энерго», по стране только усилят дороговизну электричества из-за своих высоких прибылей.
В прошлом году наше издание писало о задержках в реализации проекта строительства ПГУ «Туркестан», уточнялось, что оно продлится до 2027 года, хотя ранее дата окончания намечалась на 2026 год. У проекта были вопросы с земельным участком и беспокойством местных жителей. К строительству там официально приступили в июле 2023 года. Турбина для ПГУ в сентябре проходила испытания в Германии.
Источник: inbusiness.kz
